今日は朝から晴天に恵まれ上棟日より

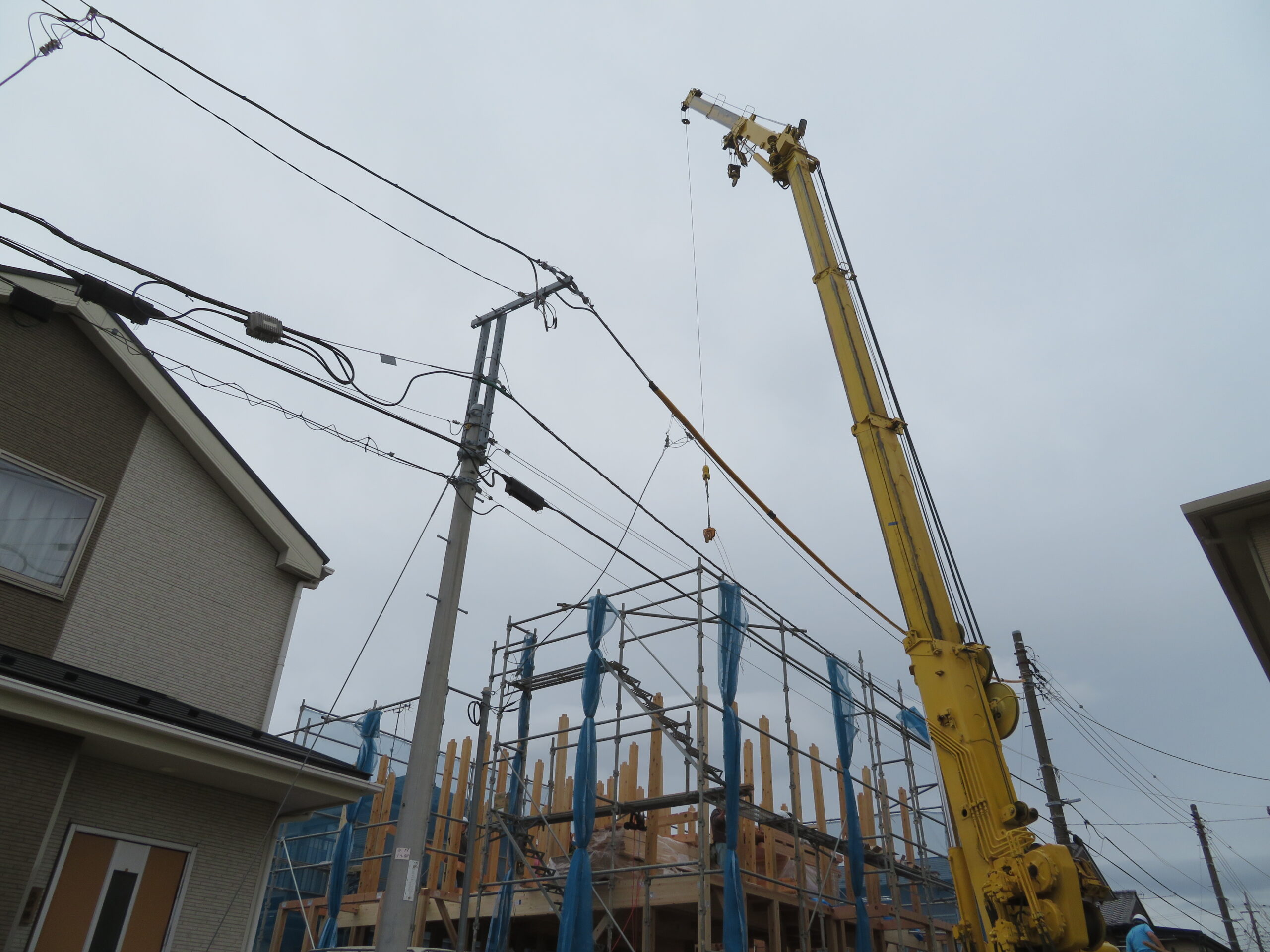

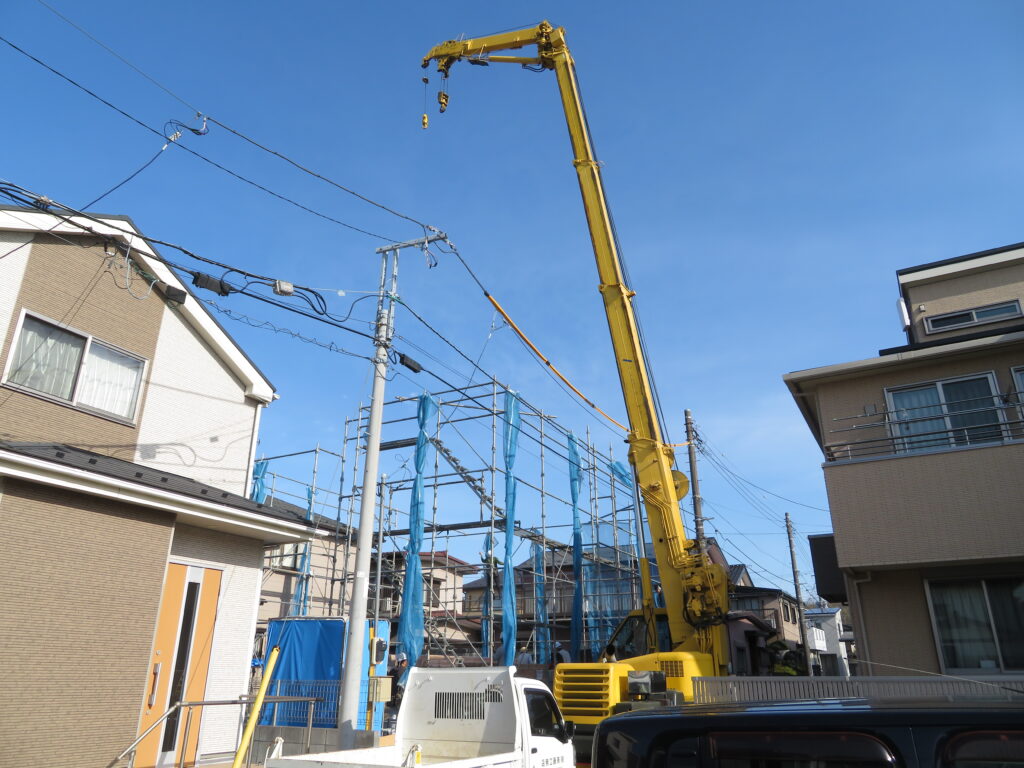

手前に電線があるので通常のクレーンでは対応できず

ピタゴラスを使用、コンパクトながら作業能率は抜群である。

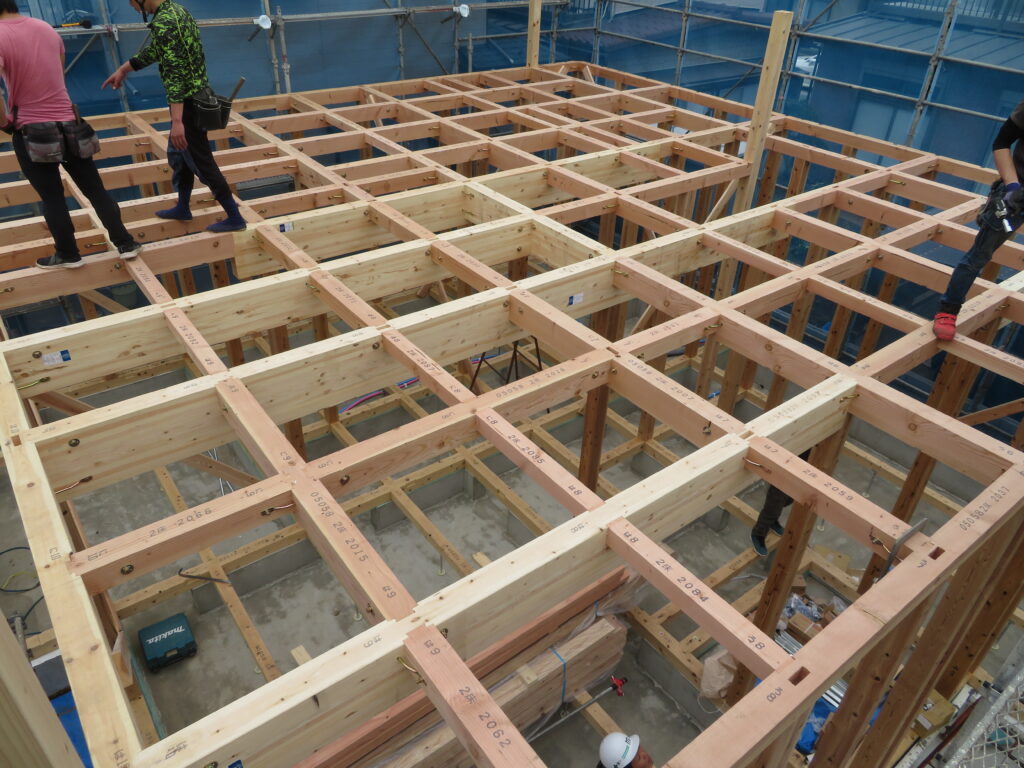

1階の柱を立てた後に梁材組み立てる

ピタゴラスの運転手に指示する人と作業する大工さんの連携がないと

作業が上手くいかない。いい感じで作業が進む。

1階の梁組終了し休憩

写真は無いが床合板厚24㎜を梁の上に敷き固定した後、汚れ防止にシートを張ります。

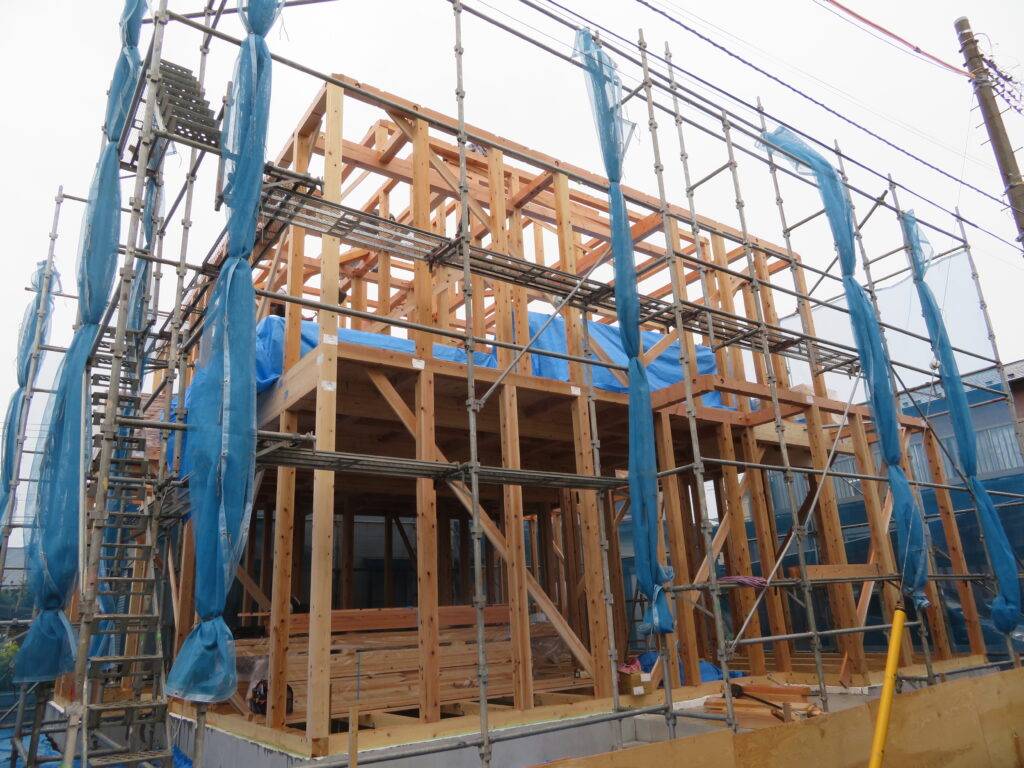

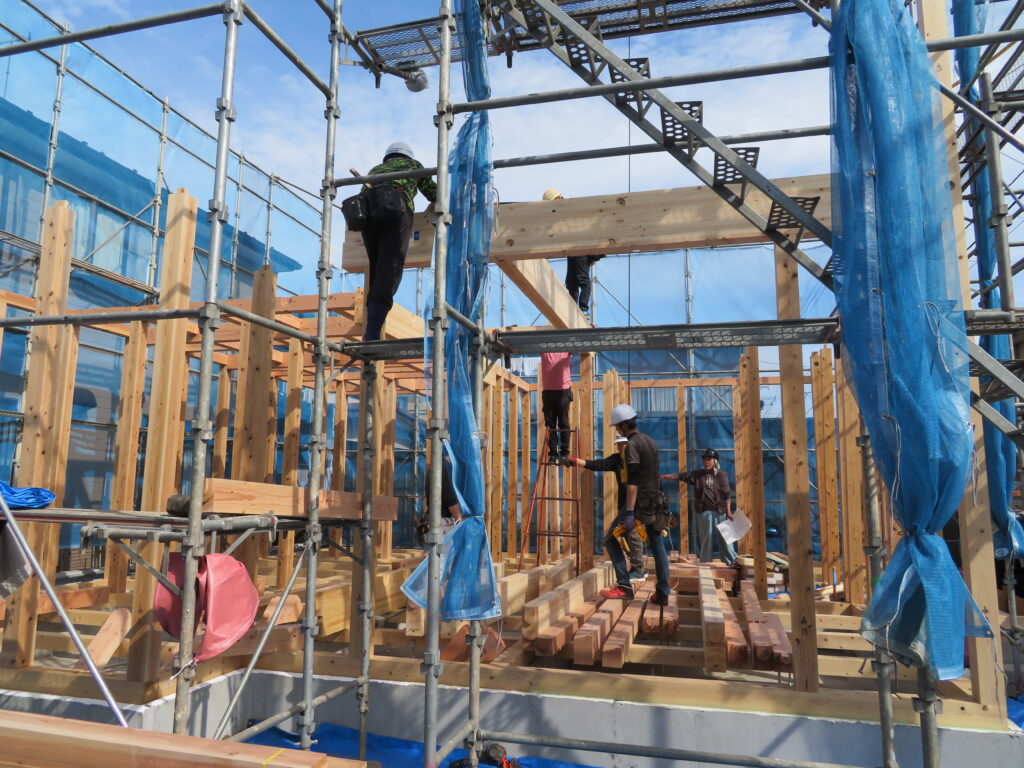

足場を良くして2階柱を組み立てる。

2階に使用する柱、梁材、屋根材などピタゴラスで吊り置く。

お昼食べた後すぐに作業が始ました。

しかしながら昼過ぎになってから雲行きが怪しく小雨が降りだした。

2時過ぎ少し雨がシャツを濡らしてきたので、

大工さんと相談し続行する。

棟が上がったのが3時

金物を閉め終わり作業を中断し

これ以上続けると危険なので本日の作業は終了した。





2日目・3日目

次の日1層目の垂木を固定し野地板を終わらせる。

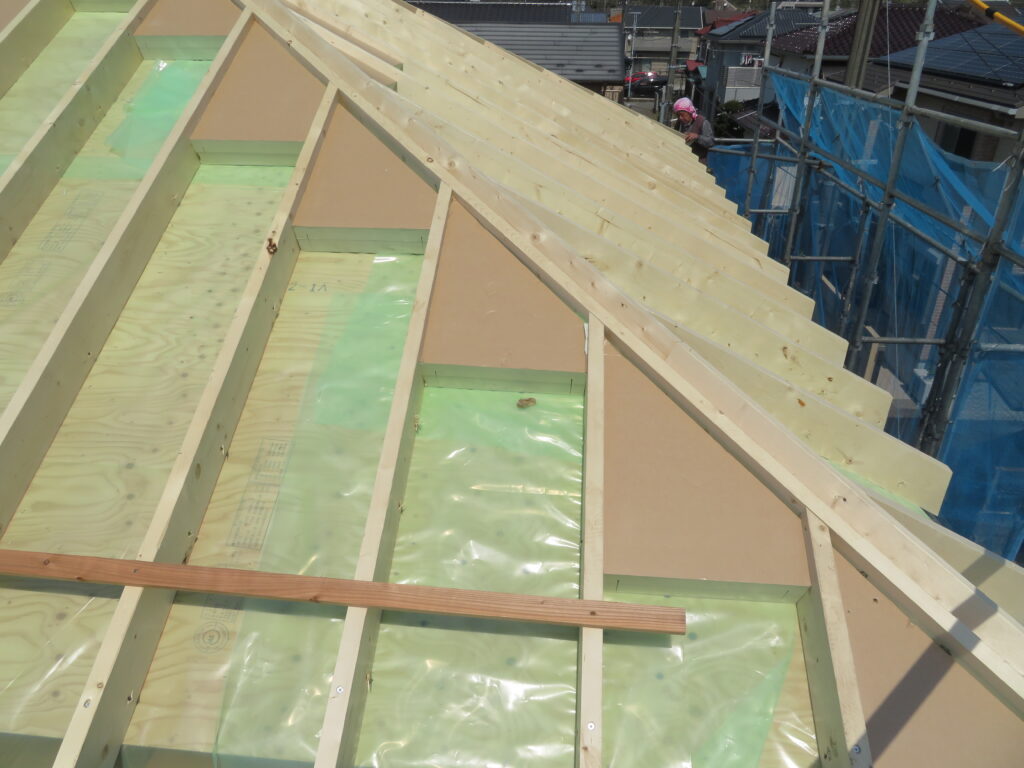

3日目にみど色のシート防水シートを張り、二層目の垂木を固定

垂木と垂木の間に断熱材厚100㎜をいれる。
弊社の外断熱工法です。
